近年來,西咸新區堅持以人民為中心的發展思想,有力有序有效推進“保回遷”各項工作,近期,又有一批安置房迎來新進展。

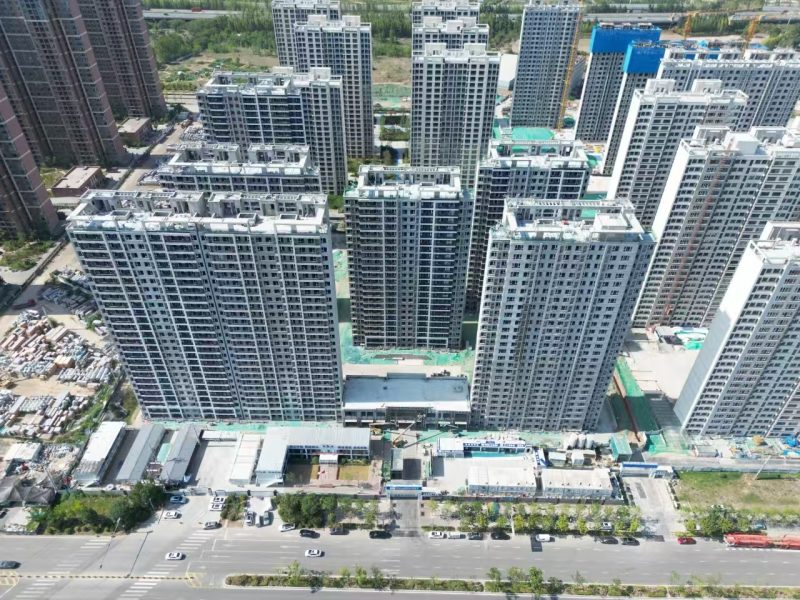

東里三期B地塊安置房
位于灃東新城昆明五路以南、鎬京大道以北、豫章東路以西、豫章路以東的核心區域。項目占地面積約60畝,總建筑面積16萬平方米,規劃建設8棟住宅樓,建成后將為轄區1338戶群眾提供安置用房。

截至目前,項目已完成所有樓棟主體結構封頂及二次結構施工,正式轉入內部裝修與室外配套施工階段。其中,水電安裝完成80%,公區裝修推進至20%,建筑外立面施工完成30%;室外工程中,場地回填土作業完成75%,室外管網鋪設已啟動并完成10%。按照計劃,下一階段將全面完成單體外立面施工,同步推進室外所有配套工程,確保項目按序時進度向竣工交付邁進。

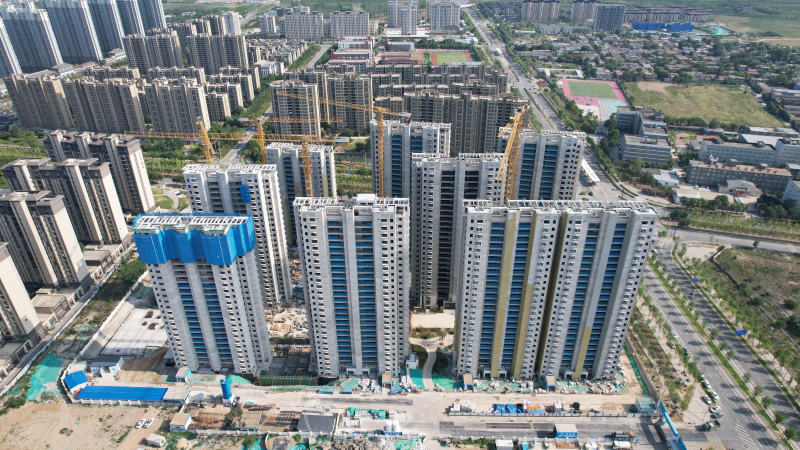

灃東新城安置房項目
位于繞城高速以內、富魚路以南、科技二路以北,分為南、北兩個地塊。項目規劃總占地面積343畝,總建筑面積約83萬平方米,由住宅、幼兒園、商業、社區綜合用房等47棟單體建筑及地下車庫組成。建成后將為轄區群眾提供5384套安置房。
截至目前,項目建設進展順利,主體施工已接近尾聲,進入外立面及室內外配套施工階段。其中,外立面保溫施工完成70%,室外土方回填作業推進至40%;同時,地輻熱安裝及公共區域裝修工程已正式啟動,項目整體按計劃穩步推進。
七里鎮三期B地塊安置房
位于灃東新城科源路以西、鎬京一路以北、復興東路以東,占地面積約46畝,總建筑面積約12萬平方米。由6棟23至26層住宅塔樓及社區配套組成,建成后將為轄區群眾提供1084戶安置房。

截至目前,項目所有主樓及車庫主體結構施工已全部完成,室外回填土作業與管網鋪設工程同步竣工,建筑外立面施工完成70%,景觀工程建設完成50%。根據項目建設計劃,下一步將全面完成主樓外立面施工,為后續室內裝修及項目整體竣工交付奠定基礎。
下一步,西咸新區將持續緊盯安置房項目建設節點,強化施工質量與安全監管,全力推動項目早日竣工交付。
