西咸新區一批民生工程迎來新進展

西咸新區堅持把民生保障項目建設作為回應群眾期盼、優化公共服務、增進民生福祉的重要抓手,加快推進各項進度,近日,一批民生工程迎來新進展。

基礎設施配套逐步完善

塬北片區保障房電力隧道配套工程

項目西起漢高大道(現狀綜合管廊)、東至秦漢330kV變電站,總長約686米,是塬北片區重要市政配套設施。建成投用后,可為蔣劉村安置房、蕭何路安置房、怡園坊等保障房小區和周邊新建住宅項目,以及西安萬洋眾創城等重點項目提供穩定可靠的電力供應,為居民和企業生產生活用電提供有力保障。

截至目前,塬北片區保障房電力隧道配套工程項目施工已完成537米,占工程總量的70%。

高速公路建設進度條持續刷新

西安至興平高速公路改擴建工程

項目起始于三橋主線收費站東側,途經西咸新區灃東新城與灃西新城、咸陽市秦都區高新區以及興平市,最終在西吳樞紐立交與G30連霍高速及G3021臨新高速實現連接,全線路程長達24.382公里。該工程是西安主城北部通往咸陽市區不可或缺的快速通道,同時也是連接西安繞城高速與連霍高速的關鍵紐帶。

該項目設計時速120公里/小時。從起點至帽耳劉樞紐立交段采用雙向6車道設計,路基寬度為34.5米;帽耳劉樞紐立交至終點段拓寬為雙向8車道,路基寬度增至42米。全線共規劃有6處互通式立交,預計整體工程將在32個月內完成。

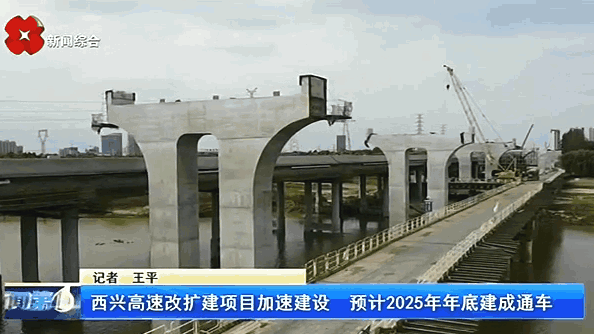

近期,西興改擴建項目中的渭河特大橋六號墩型鋼復板連續梁的零號塊順利完工,標志著該橋梁上部結構施工正式拉開序幕。截至目前,125根樁基已全部完工,4號至17號承臺順利竣工。同時,舊橋的加固工作已完成80%,目前正集中力量推進零號塊的施工任務。預計渭河特大橋將在2025年8月底實現全橋合龍,為項目整體竣工奠定堅實基礎。

安置房建設加速推進

水岸銘居

位于灃東新城建章路街道鄭家村片區,豐裕二路以南,太平河以西,豐裕路以北,是陜西省重點“保回遷”安置項目。項目總占地72畝,總建筑面積約17.4萬平方米,將為轄區1118戶群眾提供安置用房,建設內容包括10棟高層、5棟臨街商業配套、2棟社區配套、1所幼兒園。

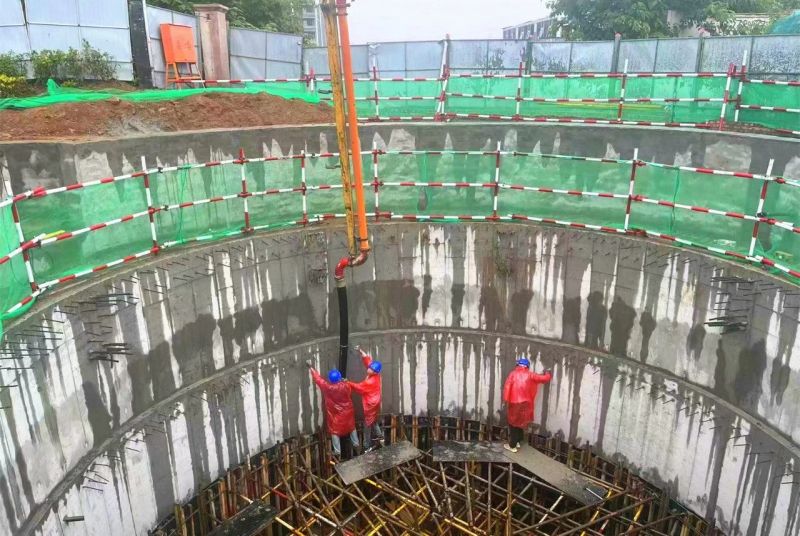

截至目前,C地塊土方開挖工程全部完成,2#、3#樓CFG樁基施工完成,正在進行塔吊基礎施工。

康璟馨苑

項目北鄰征和四路,南鄰征和三路,東側為太和路,西側為太祥路。占地約88.7畝,總建筑面積約27.15萬平方米。

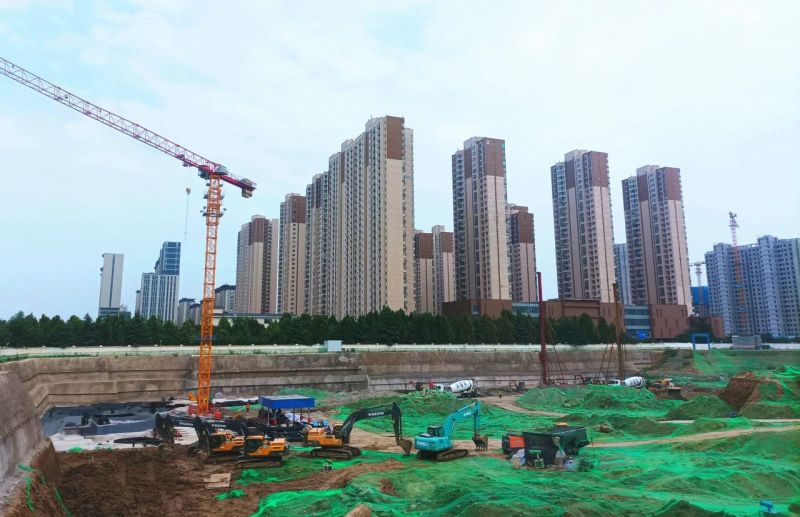

截至目前,臨建生活區及辦公區施工完成;1#樓主體土方開挖完成,正在進行磚胎模及塔吊安裝施工;4#、6#、7#樓土方開挖、支護完成,樁基施工完成;2#、3#、5#樓土方開挖及支護即將完成。
